8月9日下午2點整,公司承建的內蒙古G331線阿烏公路項目土建一標段,隨著最后一車瀝青拌合料攤鋪碾壓工作的完成,標志著該項目主體工程全面完工。這項歷時1095天,穿越41.5公里廣袤草原的項目,至此將載入通達公路奮斗史冊。
主線貫通合影
本項目土建一標段標段起點位于國道331線K5449+500處,順接在建的國道331線寶格達山段終點,主要工程量有路基挖填方184萬方、6座中小橋梁、30個管涵等,基層及面層各44.3萬m2,合同金額為2.6億元。

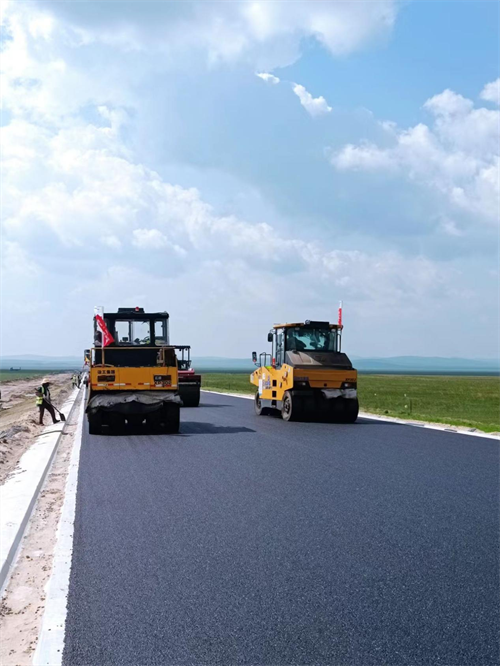

主線貫通

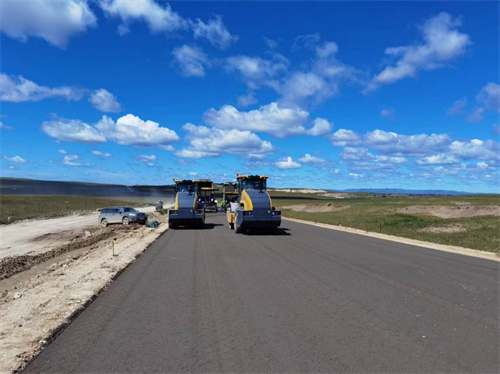

主線貫通
項目自2021年3月進場,因各項手續辦理及內蒙特殊的地域氣候環境等因素影響,2021年完成了項目駐地及場站建設、各類梁板預制及便道的修筑工作等;2022年完成了全線路基及橋涵的主體施工工作,并于7月份開始了水穩底基層的攤鋪工作;2023年全面轉入了基層及面層的攤鋪工作。
項目開工儀式
路基施工
項目開工至今,項目部認真貫徹落實建管辦、集團公司和總公司各項要求及文件指示精神,立足項目實際情況,根據計劃目標未雨綢繆、多措并舉,積極開展各項工作,確保各項重點工作等落實到位。
一、統一思想、提高認識,凝聚共識、堅定信心
因內蒙草原氣候區影響,冬季冰天雪地,達半年之久,項目部在嚴峻的施工任務面前僅有有限的作業時間。項目部對此客觀分析項目施工的利和弊,從組織工作上下功夫、搶時間。全體施工人員在工作中求同存異,確保溝通順暢,牢牢謹記疫情防控、安全生產、草原防火等安全底線,確保各項工作有序推進實施。

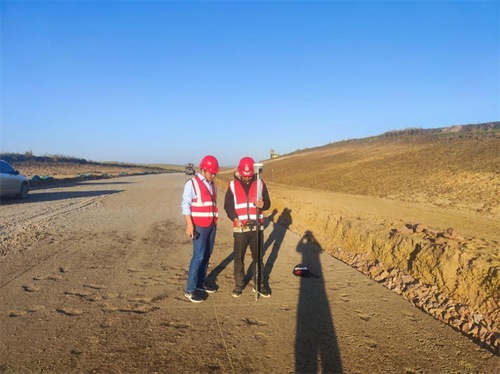

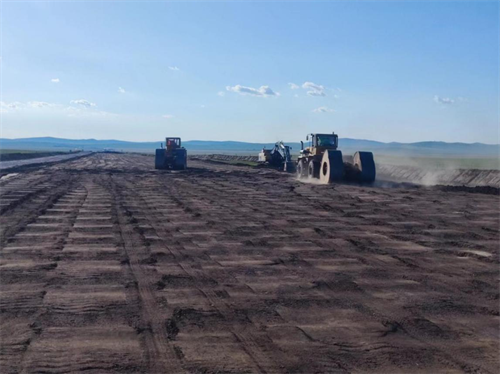

未篩分碎石攤鋪后高程復核
水泥穩定碎石底基層攤鋪
二、精心組織、科學施工,安全文明、保質保量
項目部科學組織、統籌謀劃,加大資源投入,搶進度、抓安全、保質量、顧難點,做好施工進度計劃管理,掛圖作戰,保證進度計劃順利完成。同時,嚴格抓嚴抓實工程質量并落實安全生產及文明施工相關措施,打造優質精品工程。
涵洞臺背回填

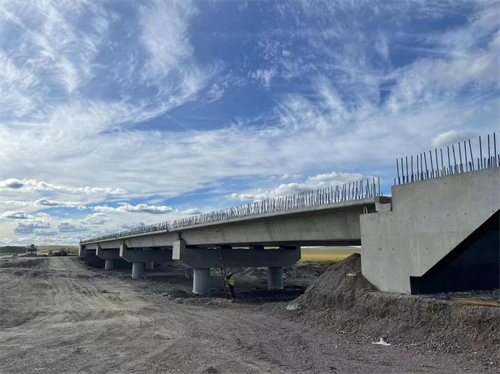

K5461+280中橋吊裝完成
在梁板吊裝施工時,正值路基、路面工程大面積施工,施工交叉且施工車輛多,運輸?shù)跹b安全隱患多、難度大。為保證梁板吊裝順利進行,項目部提前作出部署,在安全技術交底時召集所有施工隊伍,要求所有車輛避讓運梁車,并明確梁板運輸、梁板成品保護、現場吊裝指揮等各環節責任人。最終歷時5天順利完成43片預制箱梁、空心板吊裝工作。
三、明確任務、責任到人,強化措施、狠抓落實
項目部明確職責分工,將工作職責明確、壓實,強化調度督導,形成一級抓一級、層層抓落實的工作格局;加強考核獎懲,激勵全體人員形成爭先創優、比學趕超的施工氛圍;強化工作措施,逐項謀劃施工任務,全力以赴抓落實,確保各項工作任務事事有回音、件件有著落。

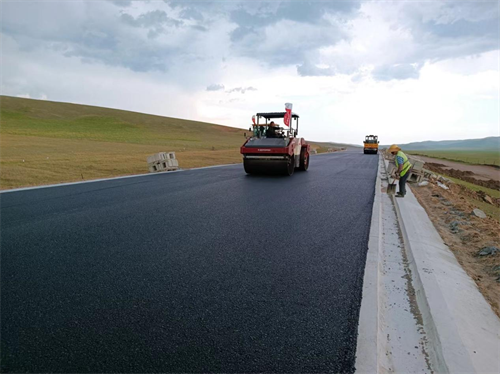

水穩施工
截至目前,項目累計實際完成工程產值2.43億元,占合同金額2.6億元的93.5%。下一步,項目部將一如既往的貫徹落實集團公司和總公司有關要求,加快附屬工程收尾,及時的進行進度糾偏。同時,謹防收尾階段人員思想上麻痹大意,重點抓好安全管理、草原保護修復、各類合同款項支付、民工工資保障等工作的落實,通過一系列有效舉措,確保9月底之前安全順利、優質高效的完成2023年全年各項任務目標,為G331項目畫上圓滿的句號。
